冷热水不同槽
冷热水管间距需大于15厘米以避免能量传递和空鼓现象。 -
水电不同槽
水路与电路不得共槽敷设,水电共槽可能带来安全隐患。 -

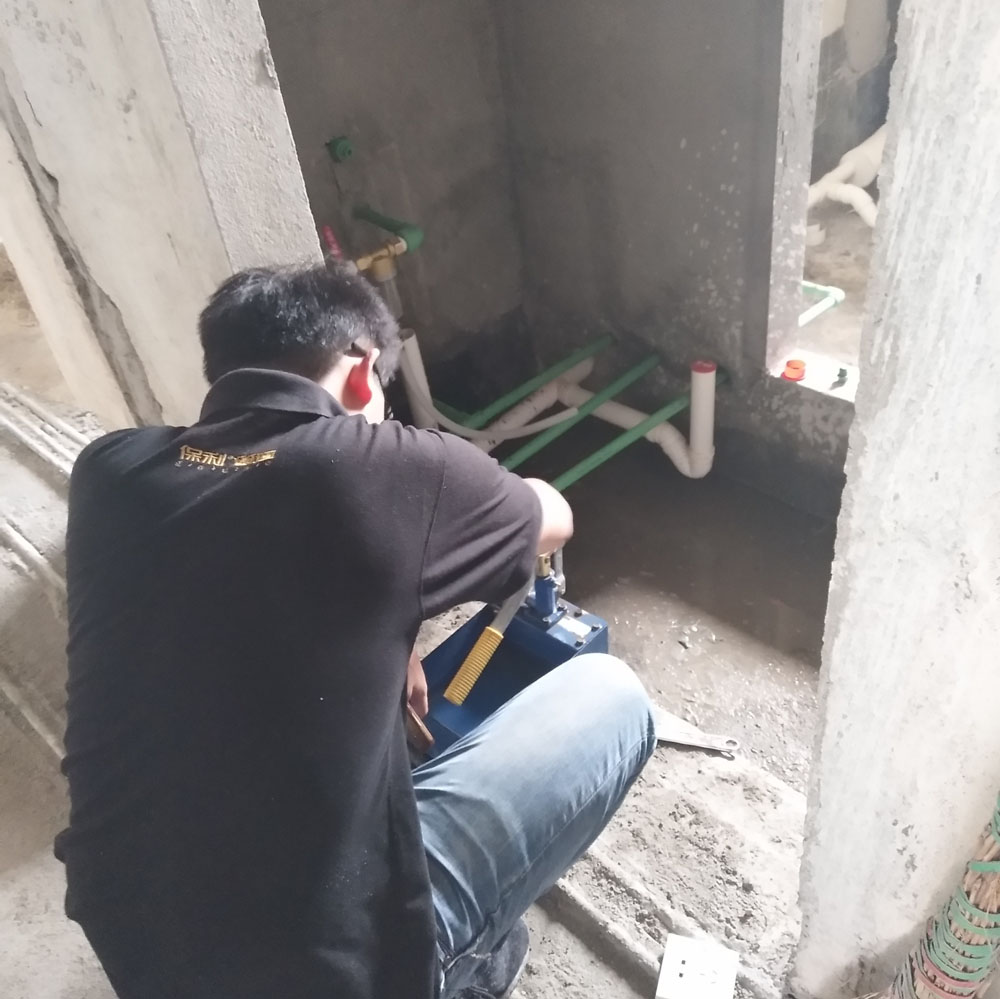

水路打压测试
水路完工进行打压测试,试验水压0.8MPA,0.5小时内压降不得高于0.05mpa,接头无渗漏。 -

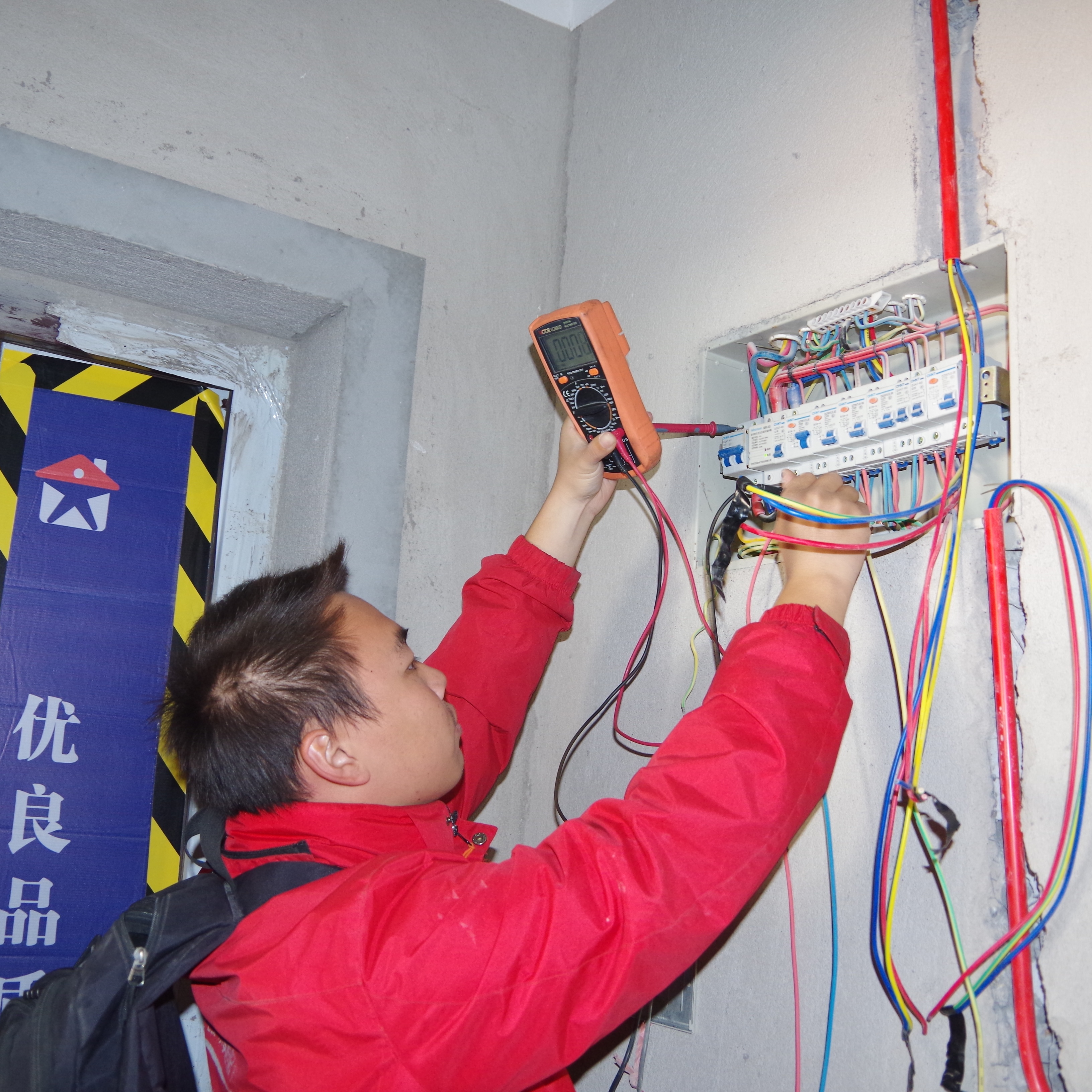

测试验收
电路需要通过摇表测试确保电路工作正常,弱电线路需采用万用表测试以确保连通正常稳定。 -
排水通水试验
排水管道做通水测试,以确保排水畅通无堵塞。排水管口用保护盖做好保护,防止泥沙掉落。 -
完工细节保护
水电路完工需做好保护工作,线头用电工胶布缠好,盖好盖板,做好防范工作。 -
售后服务

水电施工完成后拍摄现场图片,制作水电图提交客户留底保存以便挂件安装及后期维护。
