🙋额外提醒:如果厨房卫生间墙体有移位,一定要做防水地梁,相关施工可查看我们的砌墙文章。

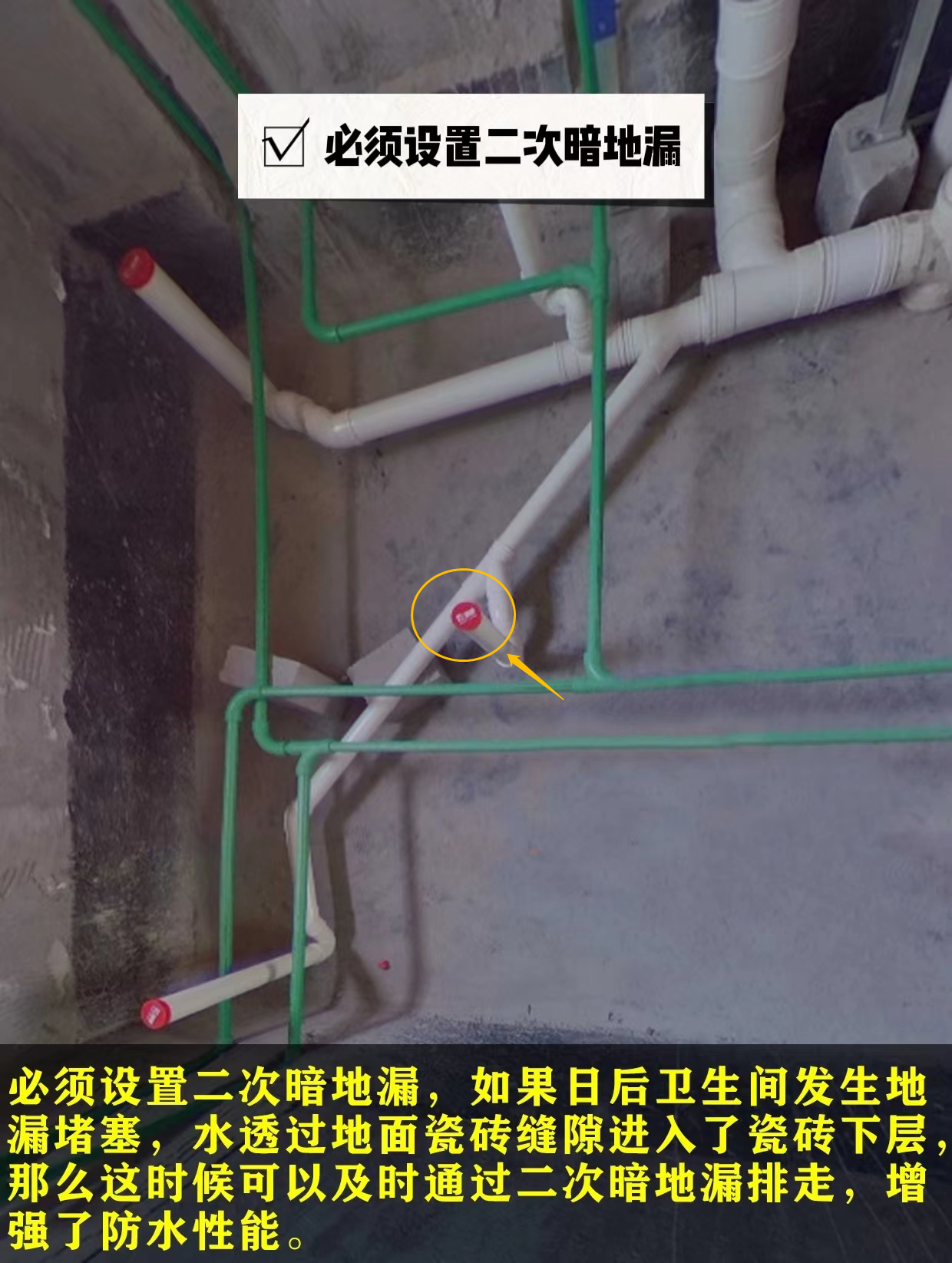

一、必须设置二次暗地漏,如果发生地漏堵塞,水透过地面瓷砖缝隙进入了下层,可及时通过二次暗地漏排走,增强了防水性能。

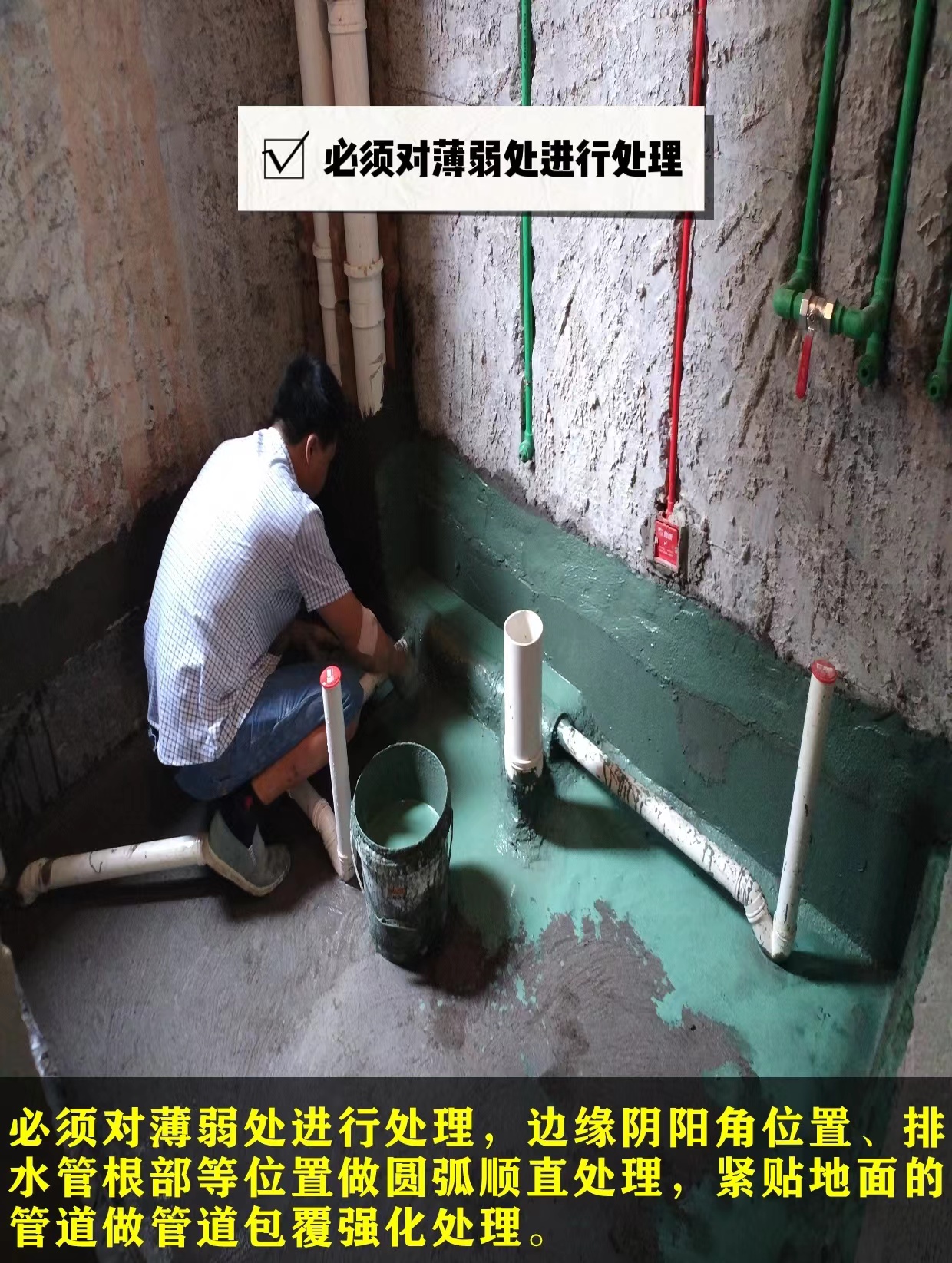

二、必须对薄弱处进行处理,阴阳角位置、排水管根部等位置做圆弧顺直处理,紧贴地面的管道做管道包覆强化处理。
(👉紧贴地面的管道下方受施工空间影响,刷防水难以纵横交错的刷到位)

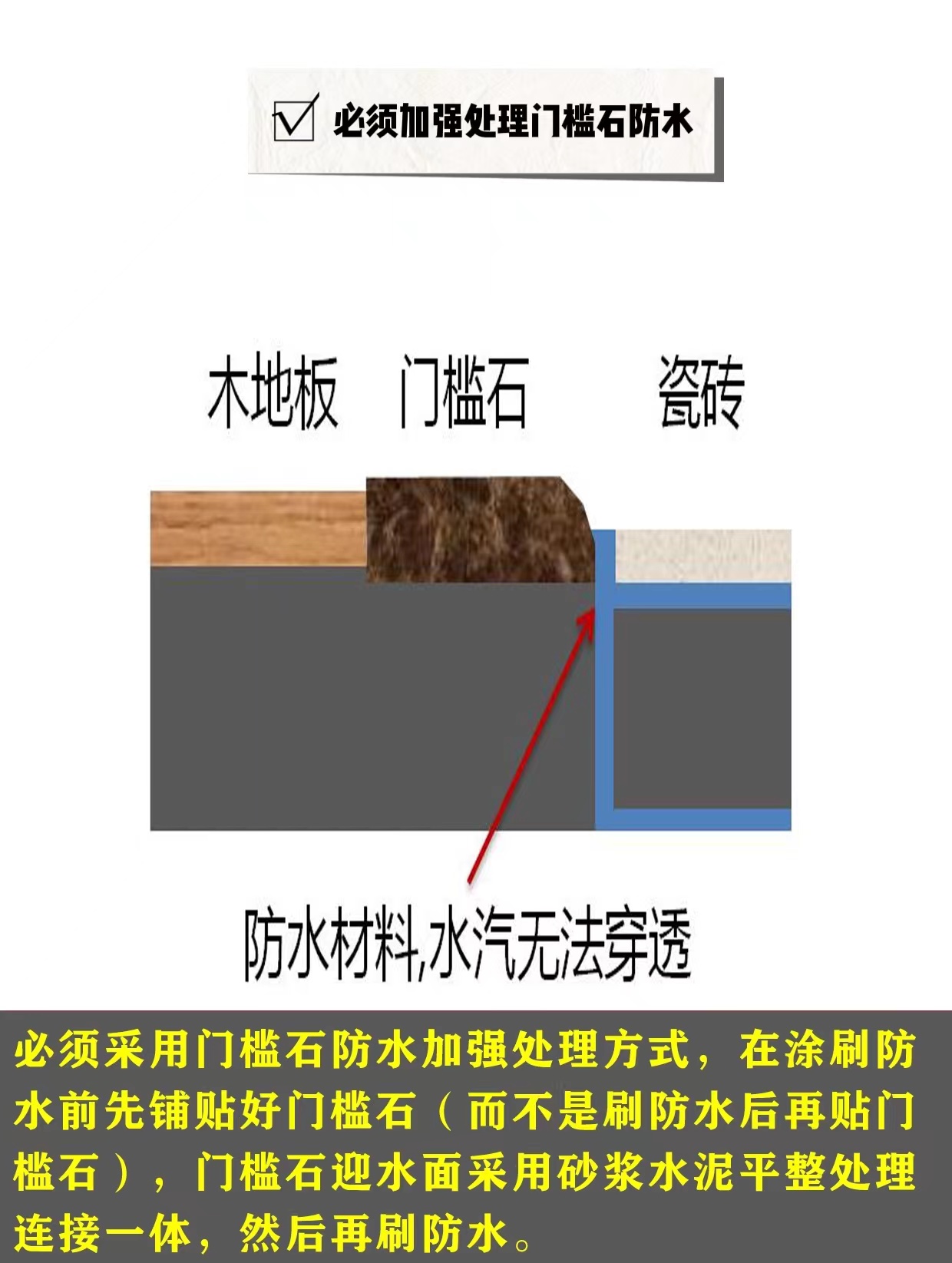

三、必须采用门槛石防水加强处理,刷防水前先铺贴好门槛石(👉不能刷防水后再贴门槛石),
门槛石迎水面用砂浆水泥平整处理连接一体,然后再刷防水,避免门槛石的透水隐患。
这一步没做,后期卫生间门口外墙容易有水渍霉菌、卫生间门口木地板水渍起拱等现象。
四、必须在防水施工完毕24小时后(防水干固期)进行放水蓄水测试,蓄水深度不小于20CM,蓄水时间为48小时。
试水期间,查看楼下天花板是否有渗漏,水面是否有明显下降。试水测试通过后才能进行下一步施工。

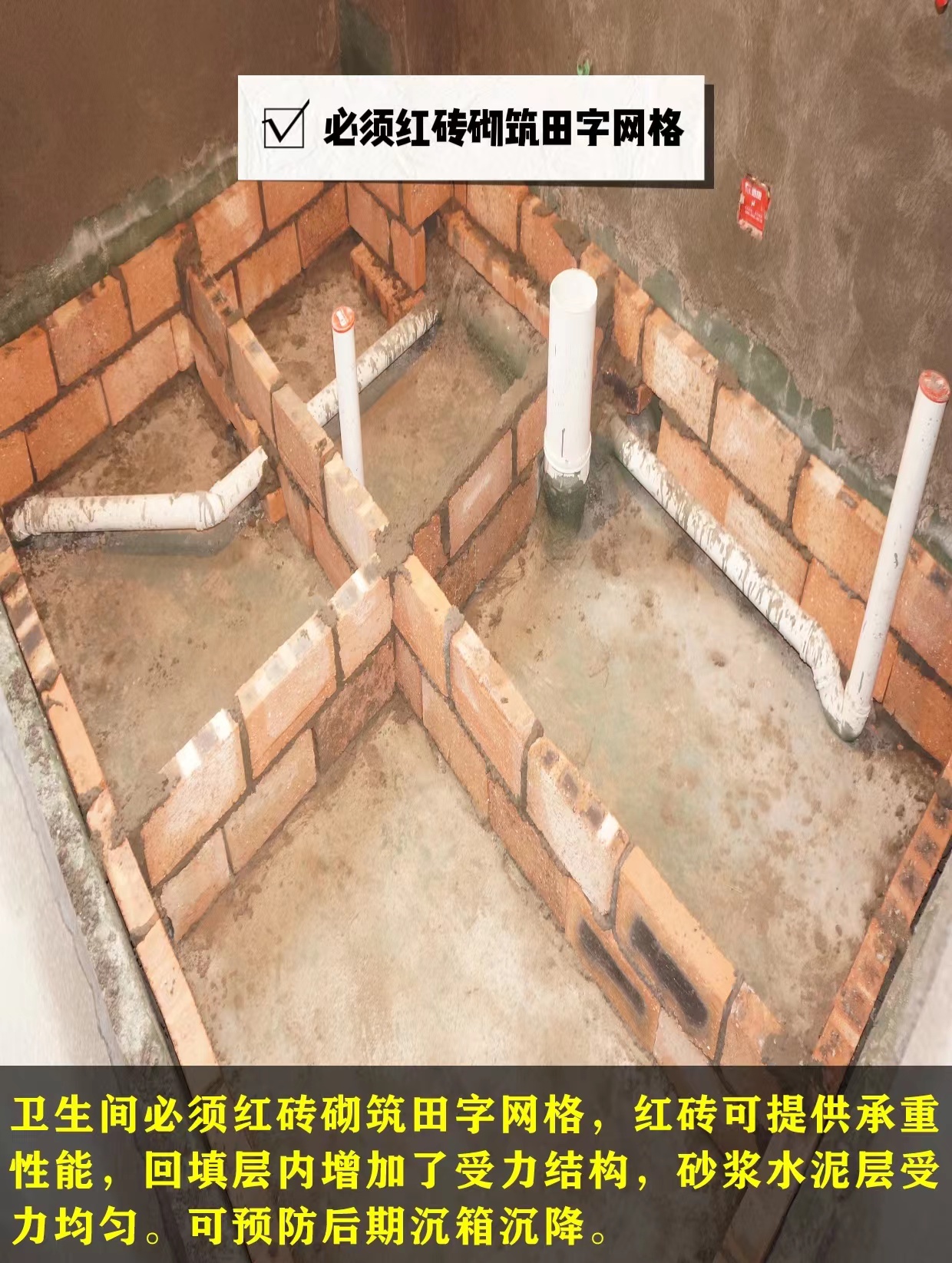

五、卫生间必须红砖砌筑田字网格,红砖可提供承重性能,回填层内增加了受力结构,砂浆水泥层受力均匀,预防后期沉箱沉降。
👉不要采用外圈没有红砖支撑的十字格砌红砖。

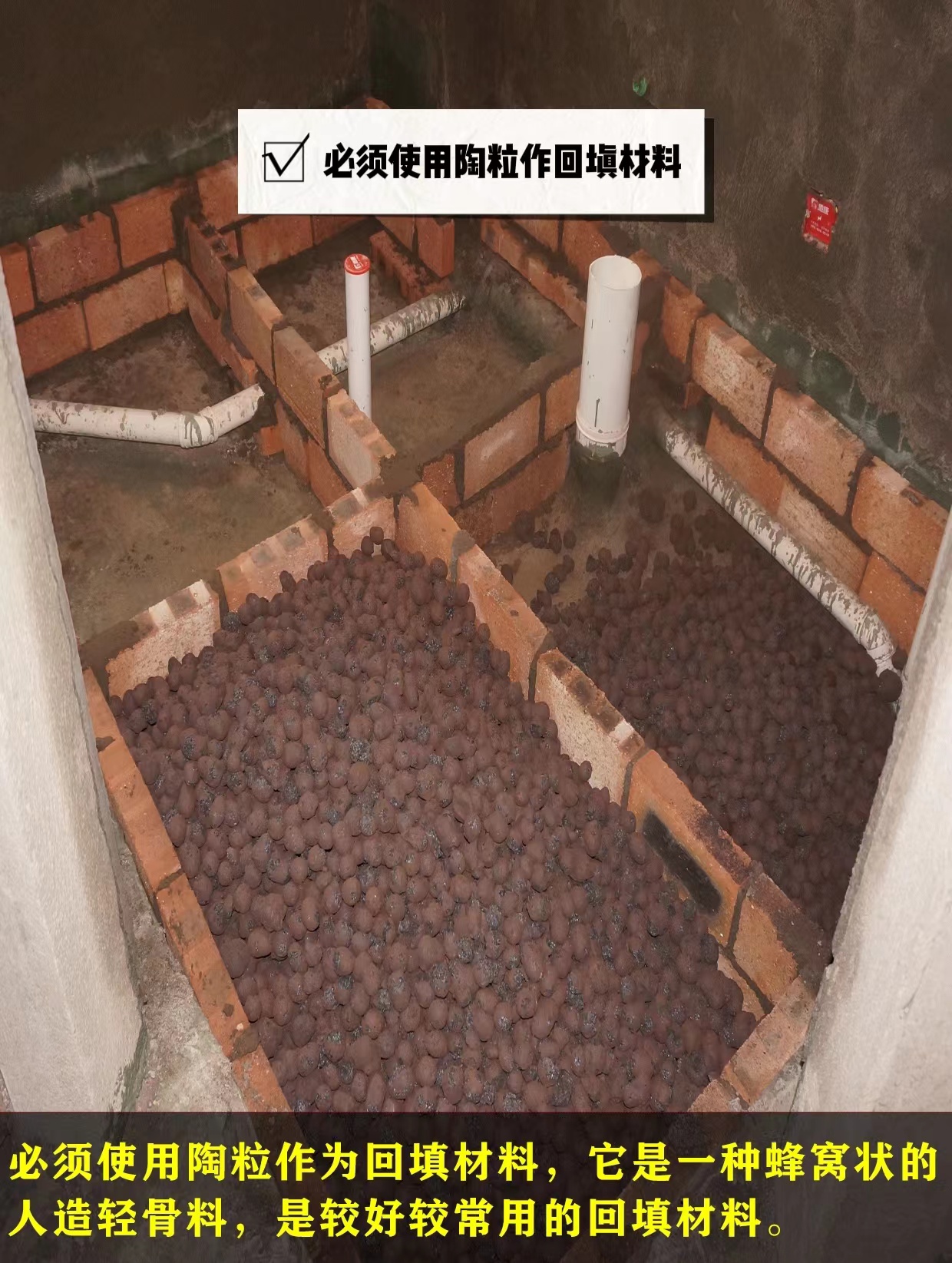

六、使用陶粒作为回填材料,它是一种蜂窝状的人造轻骨料,是较好的回填材料。

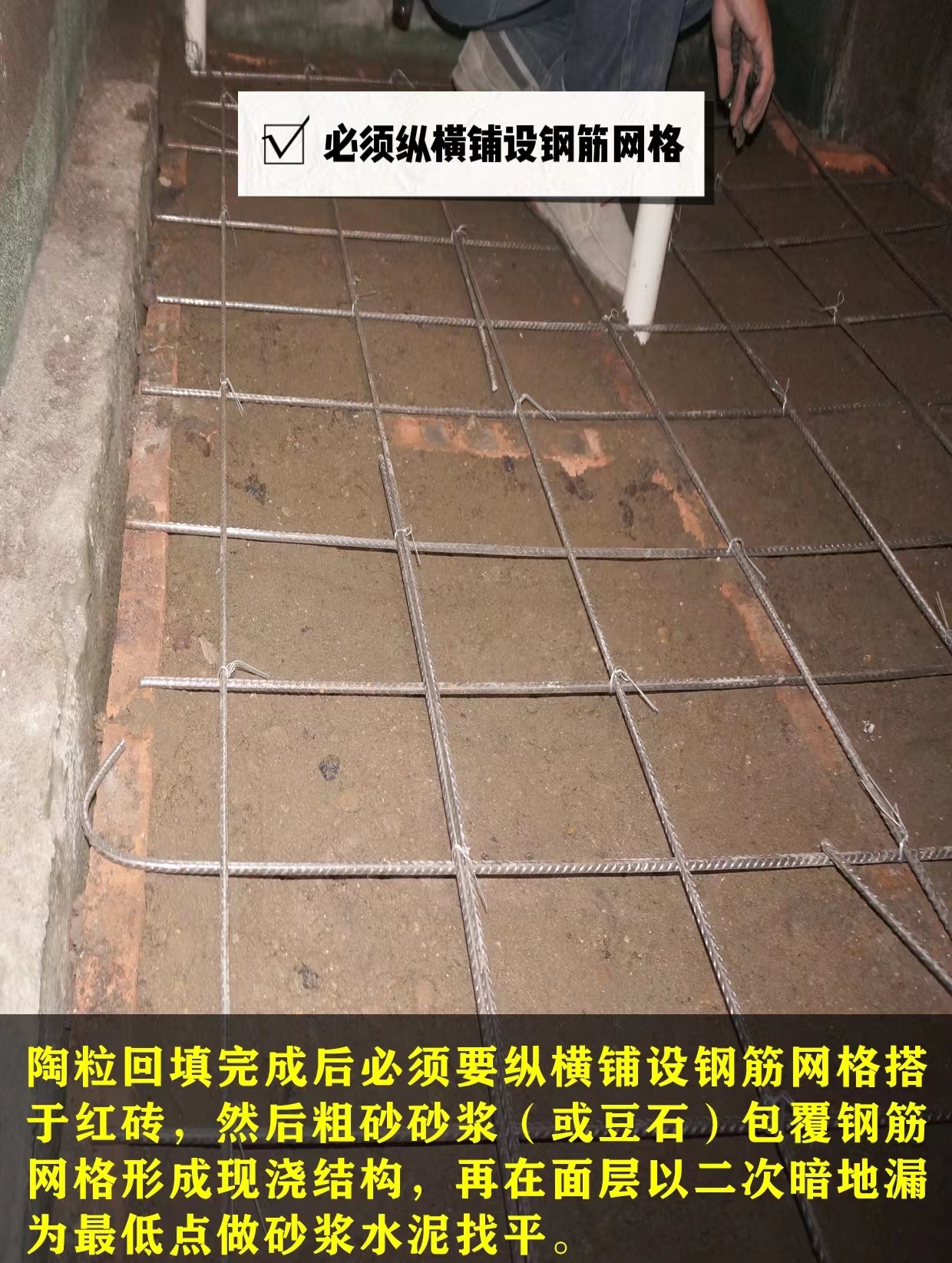

七、陶粒回填完成后必须要纵横铺设钢筋网格搭于红砖面(👉注意:必须为钢筋网而不是钢丝网,钢丝网不受力,无法形成现浇坚固结构),
然后粗砂砂浆(或豆石)包覆钢筋网格形成现浇结构,再在面层以二次暗地漏为最低点做砂浆水泥找平。
强化处理后,面层形成现浇整体,受力更均匀,杜绝局部沉降的隐患。

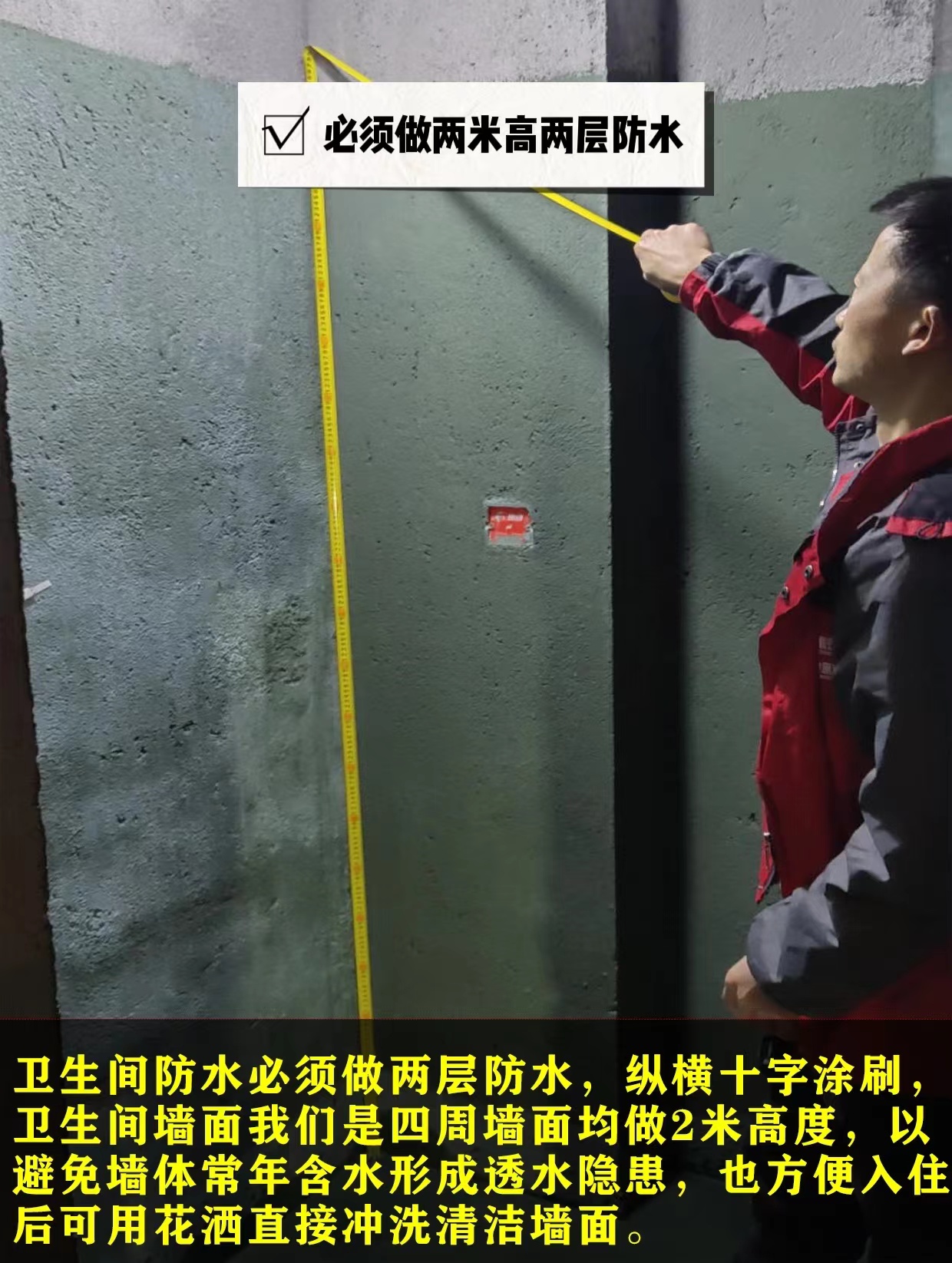

八、卫生间防水必须做两层防水,纵横十字涂刷,卫生间墙面我们是四周墙面均做2米高度,避免墙体常年含水形成透水隐患,
也方便入住后用花洒直接冲洗墙面。(常规淋浴墙面做1.8米高度,其他墙面0.5米高度,会有墙体润水隐患。)
